Construire une douche d'été avec vos propres mains -

01-04-2018
Alimentation en eau

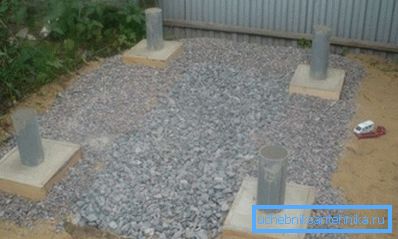

Imaginez un chalet sans une simple douche d'été est assez difficile, généralement les jardiniers essaient d'organiser au moins une simple cabine de douche. Dans certains cas, un tel minimalisme est justifié, mais il est parfois préférable de construire une cabine de douche à part entière, qui peut être utilisée non seulement en été, mais aussi en automne et au printemps.

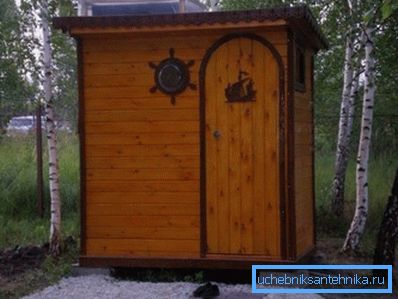

Douche d'été simple

Quelle douche d'été choisir

Construire une douche d’été est une tâche simple, mais il est parfois difficile de trouver une option appropriée.

Considérez les principaux types de douches pour donner, où vous pouvez mettre en évidence:

  • stands commerciaux de base, consistant en une armature en métal (on utilise des tubes ronds ou en métal), des rideaux (ils seront utilisés à la place des murs) et un réservoir installé à la place d'un toit. Cette disposition du réservoir vous permet de résoudre 2 problèmes à la fois - créant la pression requise et l’autonomie de l’âme, le volume d’eau suffira pour 2 à 3 personnes;
Douche simple d'été
  • selon le même principe, une cabine de douche peut être faite indépendamment. En tant que matériau, le cadre peut être utilisé comme profilé métallique (il est pratique de le connecter à l’aide de raccords de tuyaux métalliques ou de soudage). Et pincez le cadre résultant peut être un arbre, du polycarbonate et tout autre matériau;
  • Si vous envisagez de rendre la douche plus rentable, vous pouvez déjà envisager les options d'une structure en briques.. Bien que la structure en bois reste pertinente, vous devez simplement accorder plus d’attention à l’isolation, à la protection du bois et aux fondations.
Douche capitale

Si vous voulez comparer les options énumérées, la douche la plus simple achetée est préférable. S'il est possible de se connecter au système d'alimentation en eau de la datcha, vous pouvez même vous passer d'un récipient au sommet du cadre, ce qui réduira encore plus le coût de la douche.

Faites attention! Si vous ne souhaitez pas remplir manuellement et constamment le réservoir d'eau, vous pouvez le déposer au sol et créer la pression nécessaire à l'aide d'une pompe à pied. Selon ce schéma, la douche toptun.

Il est également possible de construire une douche d'été en brique. Cette option peut être conseillée aux personnes qui visitent la maison de campagne non seulement en été, mais aussi en automne, au printemps. Bien entendu, le coût de cette conception sera plus élevé.

L'option intermédiaire peut être considérée comme une cabine de douche sur une fondation en colonnes avec placage, par exemple des feuilles de polycarbonate. S'il n'y a pas de fissures, vous pouvez également prendre une douche par temps froid. Bien sûr, pour chauffer l'eau, il faudra installer un réservoir avec des éléments chauffants et le brancher sur le secteur.

Ce réservoir nécessitera une connexion électrique.

Où sur le site pour placer une cabine de douche

Des recommandations pour la construction et la planification de la banlieue sont disponibles dans la norme SNiP 30-02-97.

Il y a quelques lignes sur le dispositif d'une douche d'été, en particulier:

  • Il n'est pas recommandé d'aménager une cabine de douche à moins de 8,0 m d'un bâtiment résidentiel.
  • le traitement des eaux usées est recommandé dans les fosses ou les tranchées remplies de sable et de gravats. Dans notre cas, le trou de drainage habituel fera l'affaire, car le volume de déchets sera faible.
Une des options pour la planification d'un chalet d'été

En outre, lors du choix de l'emplacement de la douche d'été, les recommandations suivantes doivent être prises en compte:

  • placez-le de préférence dans la profondeur du site, de manière à ce qu'il ne soit pas visible de la rue. Pourtant, ce n’est pas la structure que tout le monde devrait avoir lors d’un examen;
  • il n'est pas souhaitable de placer un stand dans la vallée. Pendant les fortes pluies, le trou d'évacuation se remplira simplement d'eau de pluie et il ne sera pas possible de prendre une douche avant un certain temps.
  • vous devez penser à l'avance aux approches de l'âme, il est possible de tracer un chemin séparé;
  • si l'option est d'utiliser de l'eau pour chauffer les rayons du soleil, le terrain ne doit pas être obscurci par les branches des arbres.

Faites attention! Dans le cas où une douche d'été est prévue de vos propres mains avec un élément chauffant, vous devrez peut-être le placer plus près de la maison que la norme de 8 m, rien de mal à cela, il suffit de retirer le trou d'évacuation à la distance requise.

Guide de travail

Si la douche est temporaire et sera utilisée relativement rarement (c'est-à-dire que le volume d'écoulement sera faible), vous pouvez vous passer de la fondation elle-même. Oui, et sans trou de drainage, l’eau aura le temps d’être absorbée par le sol. Mais le plus souvent, une fondation est construite sous la douche, d’autant plus qu’elle ne nécessite pas d’investissement important en temps et en argent.

Ainsi, le dispositif de fondation peut être considéré comme le premier élément après le marquage sur le site des contours de la future structure. Vient ensuite l’assemblage du cadre ou la pose de briques et la finition finale de la cabine de douche.

Appareil de fondation

Étant donné que la charge est relativement faible, une fondation en colonne est souvent utilisée pour la construction - elle assurera une résistance suffisante et sera construite rapidement. Sous les bâtiments en brique peuvent être recommandés soit une fondation en bandes, soit une colonne avec un grillage. Parfois, une fondation de dalle peut être utilisée.

Lors de la construction d'une fondation en colonnes, les travaux sont effectués dans l'ordre suivant:

  • à l'aide d'une perceuse à main, des trous sont creusés sous les piliers;
Il est très pratique de faire des fosses manuelles
  • une couche de sable et de gravier est posée sur le fond, l’épaisseur totale des couches est de 20-30 cm;
  • après qu'il soit possible d'installer un tuyau en plastique ou en amiante-ciment dans la fosse (il servira de coffrage permanent);

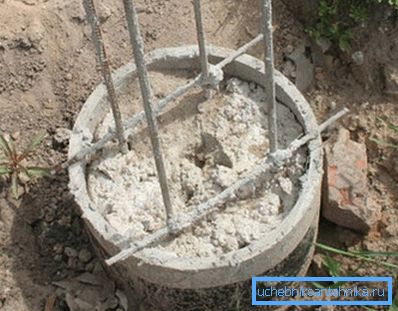

Exemple d'utilisation d'un tuyau comme coffrage
  • Un élément essentiel de toute fondation est la cage de renforcement. Dans notre cas, aussi, ne peut pas faire. Afin de ne pas déranger avec la machine à souder, nous allons gérer avec un cadre tricoté - 6-7 tiges de renforcement A-III d'un diamètre de 10-12 mm suffiront pour 1 colonne de fondation, le cadre est tricoté à l'aide de fil d'acier;

La photo montre une cage de renforcement soudée

Faites attention! Lors de l'installation du cadre dans le coffrage (tuyau), vous devez vous assurer qu'il ne se tord pas et ne touche pas le mur du coffrage. L'épaisseur de la couche protectrice doit être uniforme.

  • En outre, l'instruction suppose la production et le coulage du mélange de béton dans le coffrage préparé. Nous vous conseillons de ne pas utiliser de granulats trop grands (maximum - 40-50 mm), sinon les gravats resteront simplement coincés entre les barres de la cage de renforcement et les vides dans le corps de la colonne qui réduisent sa résistance.
  • le bord du sous-sol (sommet du pilier) doit s'élever à 40-50 centimètres du sol. Cela protégera le cadre des éclaboussures d’eau par temps pluvieux et humide. En outre, le béton peut être versé dans la fosse autour du tuyau, ainsi qu'une petite zone aveugle après le coulage.

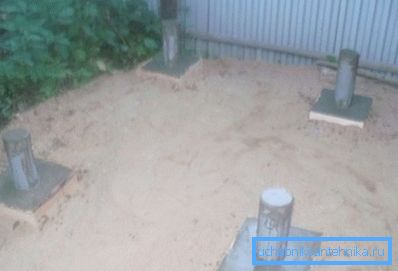

La fondation sous la douche est prête

Faites attention! Même au stade du bétonnage, vous devez réfléchir à la manière dont le cadre de douche sera fixé aux piliers en béton. Pour faciliter le montage des barres en bois, vous pouvez fournir des sorties en métal, et pour les cadres en métal, vous pouvez acheter des pièces encastrées spéciales.

Renfort pour faciliter l'installation des barres de finition inférieures

Dans le cas de la construction de fondations en bandes, la procédure d'exécution des travaux reste approximativement la même. Seul le volume des travaux de terrassement augmente et nécessitera une cage de renforcement plus massive.

Trou de drainage de l'appareil

Construire une douche d'été dans le pays avec vos propres mains et ne pas prévoir un trou d'évacuation est le comble du recul. Par conséquent, nous nous occuperons immédiatement de cet élément.

En principe, si le site dispose déjà d'un trou de drainage assez spacieux, il est possible d'organiser le drain dans celui-ci. Mais le plus souvent, un drain séparé est prévu pour une douche d’été, d’autant plus que cela ne prendra pas longtemps.

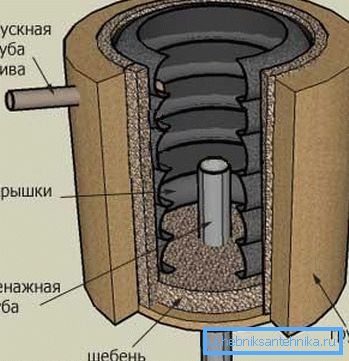

Schéma du trou de drainage le plus simple

Habituellement, le trou de drainage gronde à une certaine distance de la douche, les travaux sont effectués dans l'ordre suivant:

  • les travaux de terrassement d'abord;
  • alors vous devez renforcer les murs. Si vous ne vous sentez pas désolé du temps, vous pouvez le faire à l’aide de maçonnerie ou de béton, ou vous pouvez vous entendre avec une option de compromis et utiliser des pneus d’automobile ordinaires;
  • ensuite, une couche de sable et de gravats est déposée sur le fond, à travers laquelle le drain sera filtré et ira au sol.

En ce qui concerne l'organisation du drainage de la douche, l'option la plus simple est superficielle (il suffit de creuser un sillon habituel). Mais il est préférable de passer un peu plus de temps et de poser un tuyau d’égout, même à faible profondeur.

Pas mal a prouvé l’option dans laquelle le trou de vidange est situé directement sous la douche. Dans ce cas, sa construction sera légèrement différente de celle généralement acceptée - la fosse elle-même est placée entre les piliers de la fondation et est remplie au sommet de gravats. Tuyau d'évacuation légèrement enterré dedans.

Le trou de drainage peut être rempli de gravats au ras du sol

Le dispositif de douche d'été dans le pays avec ses propres mains avec un tel drain permettra une utilisation plus efficace du territoire du site et assurera un drainage fiable. Parmi les inconvénients, il convient de noter à l'exception d'une consommation importante de gravats.

Douche de bâtiment

A ce stade, il n'y a pas de secrets particuliers. Une attention particulière doit être portée à la rigidité du cadre et à l'absence de fissures. Il est peu probable que quelqu'un veuille prendre une douche et sentir le flux d'air froid du corps entier.

Juste au cas où, nous mentionnons la liste des principaux travaux (la liste des travaux est indiquée pour la structure en bois du cadre):

  • la reliure inférieure est montée;

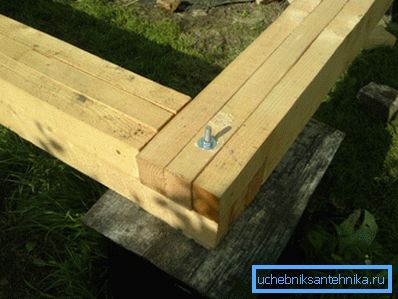

La garniture inférieure est faite de bois lamellé-collé
  • les racks sont ensuite installés dans les coins, puis les racks intermédiaires, ils sont fixés avec des coupes temporaires;
  • monte les barres de coupe supérieures;

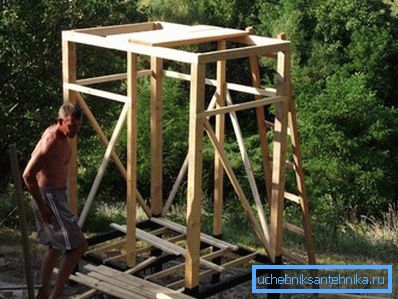

Sur la photo - la construction du cadre bat son plein
  • les coupes temporaires sont remplacées par des coupes permanentes;
  • des fermes en treillis sont installées sur le toit;
  • le revêtement du mur et du toit est effectué. Il est conseillé de rendre le toit transparent et de placer un énorme réservoir d'eau sombre sous celui-ci. Cela permettra d'utiliser l'énergie solaire pour chauffer l'eau même pendant la saison froide;
  • l'équipement nécessaire est installé à l'intérieur, le drain est connecté.

Sur ce projet ambitieux - nous construisons une douche d'été dans le pays avec nos propres mains peut être considéré comme complet. Il ne reste plus qu'à l'essayer en action et à se vanter auprès de vos amis.

À la fin

Construire une douche d'été à la datcha est presque une tâche obligatoire pour tout résident d'été. Vous pouvez vous en tirer avec une douche prête à l'emploi, qui est suffisante pour être installée au bon endroit et l'utiliser immédiatement, mais il est préférable d'aborder la tâche plus en profondeur et de construire une structure plus capitalistique. Dans ce cas, le matériel proposé est utile.

La vidéo de cet article montre brièvement le processus de construction d'une douche d'été en bois dans le pays.
