La distance entre les puits d'égout - nous construisons

18-01-2018
Alimentation en eau

L’installation de puits d’égout est l’une des étapes importantes dans l’aménagement du réseau d’égouts d’une maison de campagne. Il est possible de réaliser ces activités de leurs propres mains, sans avoir recours à des spécialistes, l’essentiel est de s’en tenir à cette séquence.

Il est important de calculer correctement la distance maximale entre les puits d'égout.

La distance entre le puits d'égout et la fondation de la maison devrait être d'environ 12-15 mètres.

Types de puits d'égout

Le système de drains de leur chalet d’été a subi de grands changements. Les puisards ont maintenant remplacé le réseau d'égout, qui prévoit des fosses septiques. Les eaux de drainage qui quittent la maison pénètrent dans des canalisations souterraines.

À leur tour, ils nécessitent une surveillance régulière, car ils sont équipés de puits, qui sont divisés en types suivants:

  • Les inspections doivent être présentes dans le système. Ils sont conçus pour exercer un contrôle régulier sur le système. Installez-le à l'entrée des eaux usées de la cour, ainsi que dans la fosse septique cumulative.
  • Rotary monté dans des endroits de virages serrés de tuyaux. En règle générale, c'est ici que se produisent les blocages.
  • Nodal (photo) est monté dans les nœuds et les emplacements des câbles.

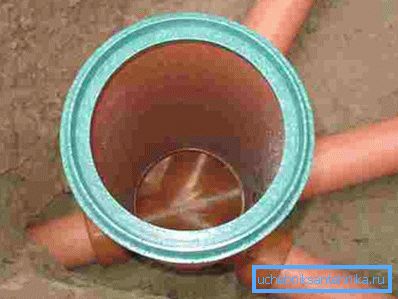

Installation nodale des eaux usées.
  • Les gouttes tombantes sont conçues pour réduire le débit d'eau actuel, ce qui aide à protéger les canalisations contre les coups de bélier et à éliminer le bruit éventuel. Établi dans des zones présentant des différences de niveau de conduite.
  • Cumulatif conçu pour collecter et nettoyer les eaux de drainage.

Pour assurer le fonctionnement normal du système, son contrôle et son entretien, il est nécessaire de déterminer correctement la distance entre les puits, ce qui facilitera les recommandations suivantes.

À quelle distance les puits devraient-ils être situés?

Tout d'abord, il est nécessaire de déterminer la distance entre les puits d'égout par SNiP en fonction de leur type.

  • Lors de l'aménagement des trous d'homme, il est nécessaire de maintenir une distance maximale de quinze mètres entre eux. Si le système est représenté par un seul tuyau rectiligne, cet espace peut être étendu jusqu'à 50 mètres. Cela est dû à la faible probabilité de blocage et cette distance sera suffisante pour surveiller le système et éliminer les blocages.
La distance lors de la visualisation du type ne dépasse pas 15 mètres.
  • Les puits pivotants jouent le même rôle que les puits d'observation. La différence n'est que dans leurs lieux d'installation. Dans ce cas, la distance entre les puits devrait être déterminée par des spécialistes qui effectuent les travaux de pose de conduites. Comme ce sont eux qui décident dans quels endroits un virage de réseau sera formé.
La vue pivotante est installée aux points de retournement du pipeline (souvent bouchée).
  • Des fosses septiques différentielles sont installées lors de la pose de tuyaux dans des endroits en pente. Si possible, il est nécessaire de maintenir une distance minimale entre eux, car les sauts de paliers qui en résultent peuvent entraîner des problèmes de fonctionnement du système, qui se manifestent dans les écoulements turbulents. Par conséquent, l’écart entre les puits doit être d’au moins deux mètres.
La distance entre les fosses septiques différentielles n’est pas inférieure à 2 m.

La séquence d'installation du puits d'égout

Nous comprendrons comment installer le puits vous-même et quelles conditions doivent être respectées.

Les instructions suivantes vous aideront à le comprendre.

  1. Au stade de la planification du système d'évacuation de l'eau, un schéma devrait être élaboré, qui indiquera l'emplacement des puits. Lors de la compilation, il est important de savoir que l’endroit optimal sera une plate-forme située sous la base de la maison. Il est également important de prendre en compte les exigences sanitaires relatives à l'emplacement des fosses par rapport aux bâtiments résidentiels.

Faites attention! La distance entre la maison et le puits d’égout ne doit pas excéder 12 mètres.Selon les exigences du règlement de la construction, un puits de drainage doit être installé au moins à cinq mètres de la fondation de la maison. Il est également important de s'assurer de son éloignement de la source d'eau. Pour les zones où les sols sont principalement sablonneux, cette distance est de 50 m et les sols limoneux, de 25 m.

  1. À l'étape suivante, ils élaborent un budget dans lequel tous les matériaux et équipements nécessaires seront inclus. Établir une liste détaillée des éléments nécessaires réduira considérablement les coûts.

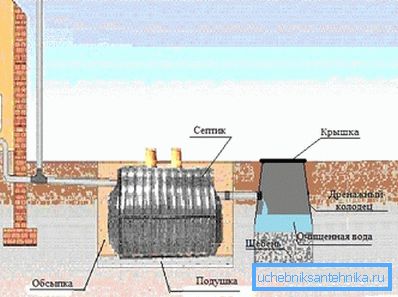

Schéma de l'assainissement.

À ce stade, il est nécessaire de décider si vous comptez utiliser un équipement spécial et faire appel à des spécialistes. Si vous n'êtes pas complètement sûr de pouvoir faire vous-même tout le travail, il est préférable de demander de l'aide, car la supposition d'une erreur peut endommager tout le système.

  1. Ensuite, vous pouvez commencer le travail principal, qui commence par le creusement de la fosse. La profondeur et le diamètre de la fosse dépendront du type de destination du puits et de la quantité d’eaux usées.

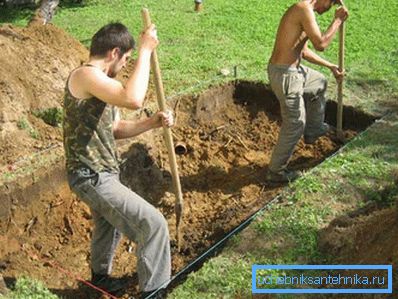

Creusement d'un fossé sous une mine d'égout.

À la disposition des fosses septiques à accumulation et de nettoyage, il sera nécessaire de faire un trou assez profond. Donc, pour une famille de quatre personnes, vous avez besoin d’un puits d’un volume d’environ 4 mètres cubes et d’une profondeur de trois mètres. Il n'est pas recommandé de creuser une fosse plus profonde, car cela rendrait difficile le nettoyage du puits.

Astuce! Lors de l’installation de la fosse de type inspection, il ne faut pas non plus creuser trop profondément, car elles ne sont pas conçues pour collecter les eaux de drainage.

  1. Après avoir creusé la fosse, allez à l’installation de la base, ce qui dépendra également de ce que sera le puits. Ainsi, lors de l’installation du puits cumulatif, une couche de gravier de 15 cm d’épaisseur est déposée sur le fond de la fosse et la fondation est coulée avec du ciment. Il est nécessaire d'essayer de faire une pente dans la direction de la trappe située.

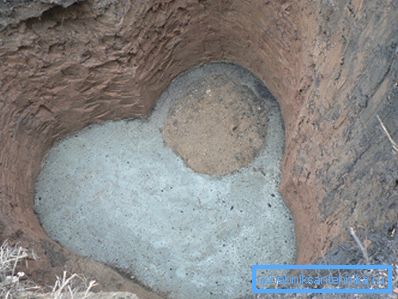

Fond de béton sur le gravier.
  1. Si la filtration est bien installée, il est nécessaire de laisser le fond non bétonné pour le drainage. Ici, le fond est recouvert de gravier ou de cailloux, puis le matériau de drainage est recouvert d’une couche jusqu’à 1 m.

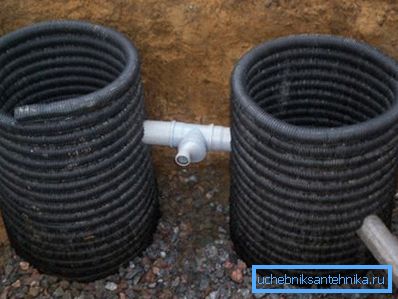

Au fond de la fosse, le gravier était bien disposé pour la filtration.
  1. Dans l'étape suivante, la mise en mur est effectuée. Ils peuvent être doublés de briques, de béton ou de bagues RC. En outre, utilisez des récipients en plastique prêts à l'emploi. Il est également possible que vous trouviez d'autres matériaux disponibles qui conviennent à la décoration des murs. Ce peut être du bois ou des pneus. Cependant, il faut comprendre que la durabilité d'une telle structure sera courte, tandis qu'il sera difficile d'obtenir l'étanchéité requise.
Murs installés des anneaux ZHB, joints enduits de mortier de ciment.
  1. Une attention particulière devrait être accordée à la rigidité des puits. Par conséquent, lors de l'utilisation d'anneaux en béton armé, il est nécessaire de sceller soigneusement tous les joints avec du ciment et d'envelopper le boîtier lui-même avec du bitume. L'étanchéité ne joue pas un rôle important dans l'installation d'un puits de filtration. Les murs sont préférablement en brique et laissent de petites ouvertures pour assurer une meilleure absorption de l'eau.
  2. La prochaine étape consiste à installer un tuyau de drainage à travers lequel l'eau s'écoulera dans le puits de stockage. Les puits de filtration et de collecte sont reliés entre eux par un tuyau de trop-plein. De plus, l'installation sous un panneau non drainant empêche l'érosion par drainage.

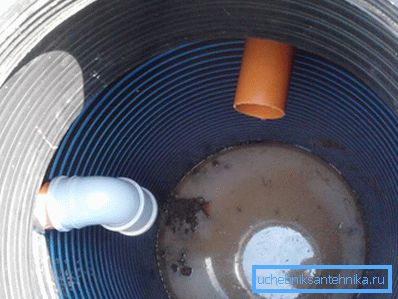

Installation d'un tuyau de trop-plein dans le type d'eaux usées accumulées.
  1. D'en haut, la fosse est recouverte d'une dalle de béton dans laquelle il est nécessaire de faire un trou à l'avance pour la trappe et le conduit de ventilation.

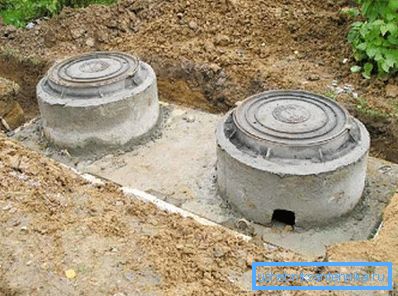

La dernière étape des travaux - installez la trappe.

Conclusion

Avant de commencer les travaux, il est nécessaire de développer un schéma de l'ensemble du système d'égout. Il est développé indépendamment ou vous pouvez utiliser un projet standard prêt à l'emploi.

Avoir un plan prêt vous permet de réduire les coûts de travail et de matériel. En conséquence, le prix total du système diminue. Même avec l'achat de matériaux de construction avec une marge, les dépenses, selon les estimations préparées, seront nettement inférieures.

Aussi, avant de commencer le travail, nous vous recommandons de regarder la vidéo dans cet article.
